- Технологию выбирают после обмеров, оценки перекрытия, сроков и будущего покрытия, а не только по цене квадратного метра.
- Толщина слоя зависит от состава системы и перепадов основания: универсального числа для любой квартиры нет.
- До заливки фиксируют нулевой уровень, отметки чистого пола, трассы коммуникаций и места деформационных швов.
- Срок хождения по поверхности не равен сроку готовности к укладке покрытия: остаточную влажность проверяют отдельно.
- Приёмка включает геометрию, прочность, трещины, примыкания и исполнительную схему скрытых коммуникаций.
1. Сначала определите, что именно должна сделать стяжка
Стяжка выравнивает основание, распределяет нагрузку и формирует отметку под финишный пол. Иногда она закрывает трубы и кабели, создаёт уклон или работает как часть звукоизоляционной системы. Эти задачи нельзя смешивать без расчёта: слой, достаточный для выравнивания плиты, может оказаться неподходящим над коммуникациями или на разделительном слое.
Начните с лазерного обмера всей квартиры. Найдите самую высокую точку перекрытия, запишите перепады по каждому помещению и проверьте высоту у входной двери, балконного блока и порогов. Затем нанесите на план толщину будущих покрытий вместе с клеем, подложкой или выравнивающим слоем. Именно чистовые отметки определяют, где стяжка должна быть выше или ниже.

Какие данные собрать до выбора состава
- Материал и состояние перекрытия, наличие трещин, пустот, слабых участков и старых слоёв.
- Минимальный и максимальный перепад высоты в каждой комнате.
- Проектная нагрузка, вес перегородок и тяжёлого стационарного оборудования.
- Типы чистовых покрытий и допустимая влажность основания для каждого из них.
- Трассы труб, кабелей, напольного отопления и требуемый защитный слой над ними.
- Ограничения по срокам, шуму, подаче материалов и допустимой нагрузке на перекрытие.
2. Сравните мокрую, полусухую и сухую технологии
Название технологии само по себе не гарантирует результат. Качество зависит от проекта пола, подготовки, состава смеси, уплотнения, режима твердения и контроля. Сравнивать предложения подрядчиков нужно при одинаковых исходных данных: площадь, средняя толщина, способ армирования, доставка, подъём, шлифовка и уборка.
| Вариант | Когда уместен | Что контролировать |
|---|---|---|
| Мокрая цементная | Небольшие объёмы, сложная геометрия, уклоны, локальные работы | Водоцементное отношение, уплотнение, маяки, уход и длительность сушки |

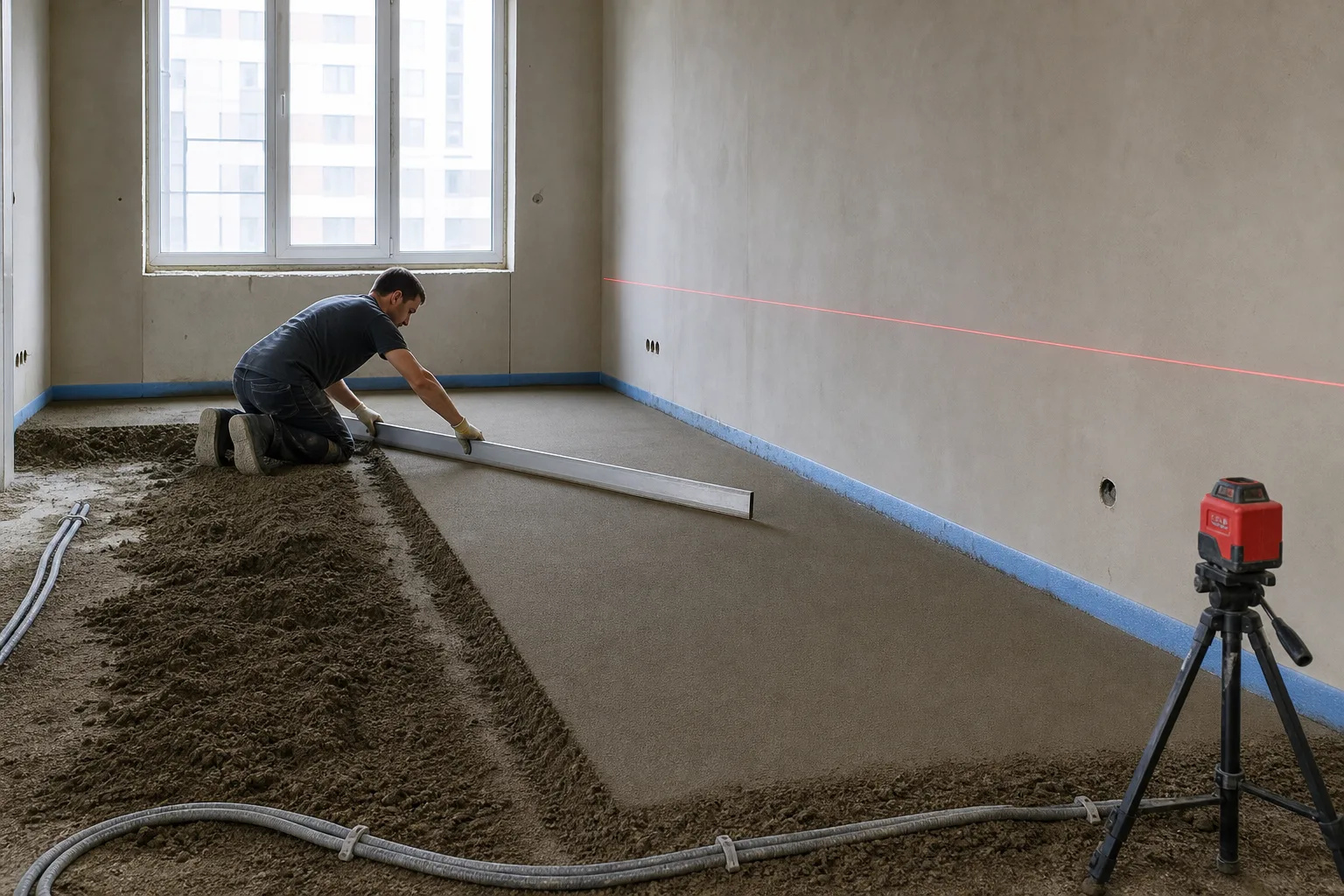

| Полусухая | Большая площадь, быстрый темп, механизированная подача | Рецептуру, фибру, уплотнение, затирку, швы и раннее увлажнение по технологии |
| Сухая сборная | Ограничение по мокрым процессам и срокам, необходимость малого веса | Сухость основания, ровность засыпки, кромки элементов, стыки и защиту от воды |
| Самонивелирующийся слой | Тонкое финишное выравнивание прочного основания | Грунтование, допустимую толщину, растекание и совместимость с нижним слоем |
Полусухая стяжка популярна из-за скорости и аккуратной поверхности, но не отменяет влажностный режим и набор прочности. Сухая сборная конструкция быстрее готова к дальнейшим работам, однако чувствительна к протечкам и качеству сборки. Наливной состав не заменяет толстую стяжку, если производитель допускает только тонкий выравнивающий слой.
Связанная, разделительная или плавающая

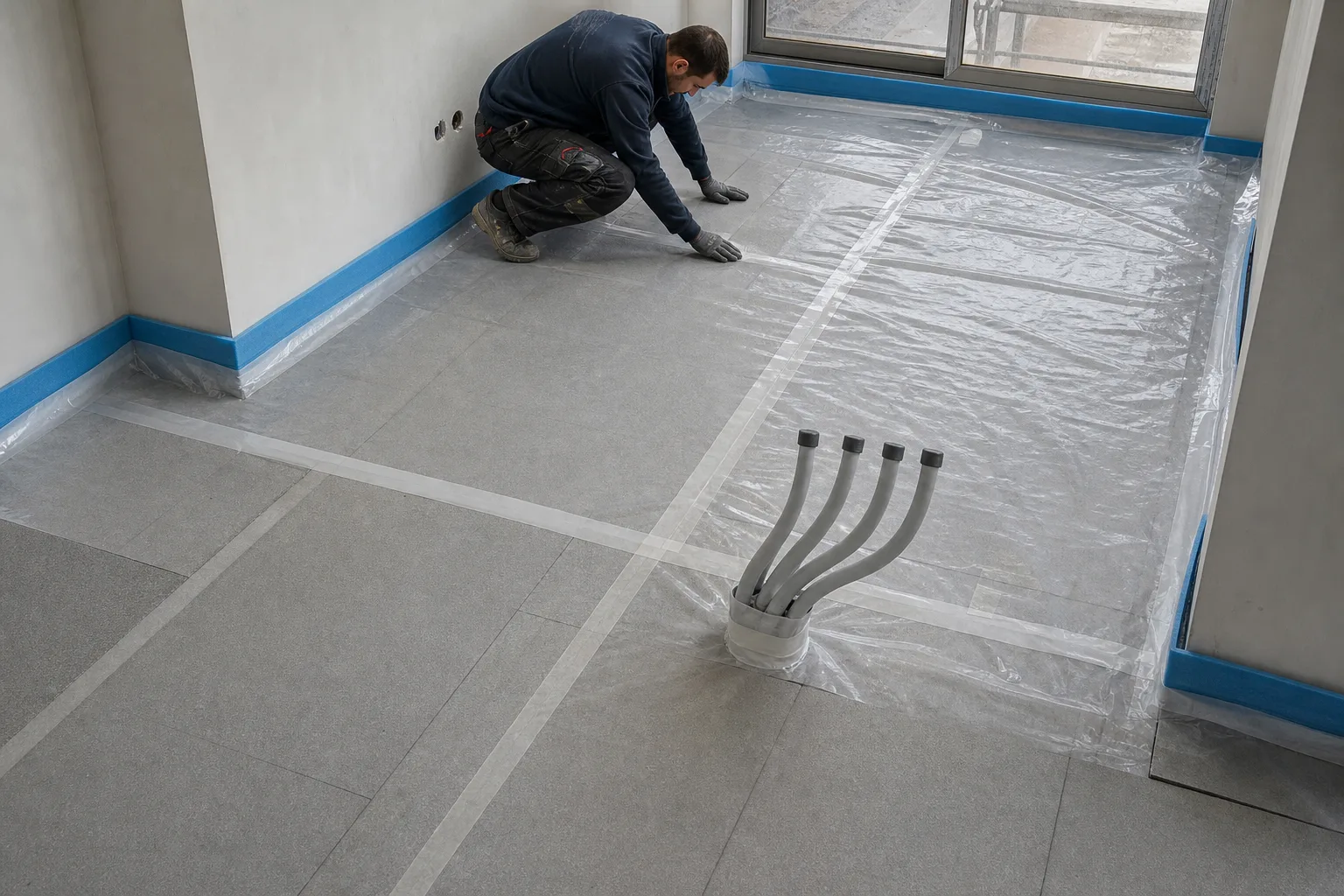

Связанная стяжка сцепляется с подготовленным перекрытием. На разделительном слое раствор отделён плёнкой или мембраной. Плавающая стяжка лежит на звуко- или теплоизоляции и не должна иметь жёстких мостиков к стенам и трубам. У этих конструкций разные требования к толщине, армированию и швам, поэтому формулировка должна быть записана в смете и акте работ.

3. Рассчитайте отметки и толщину до заказа смеси
Нулевой уровень — удобная горизонтальная линия на стенах, от которой переносят все отметки. От неё рассчитывают верх стяжки и чистовой пол. В квартире с плиткой, инженерной доской и ламинатом уровни основания могут отличаться: учитывают толщину материалов, клея и подложки, а также возможность технологичного стыка.

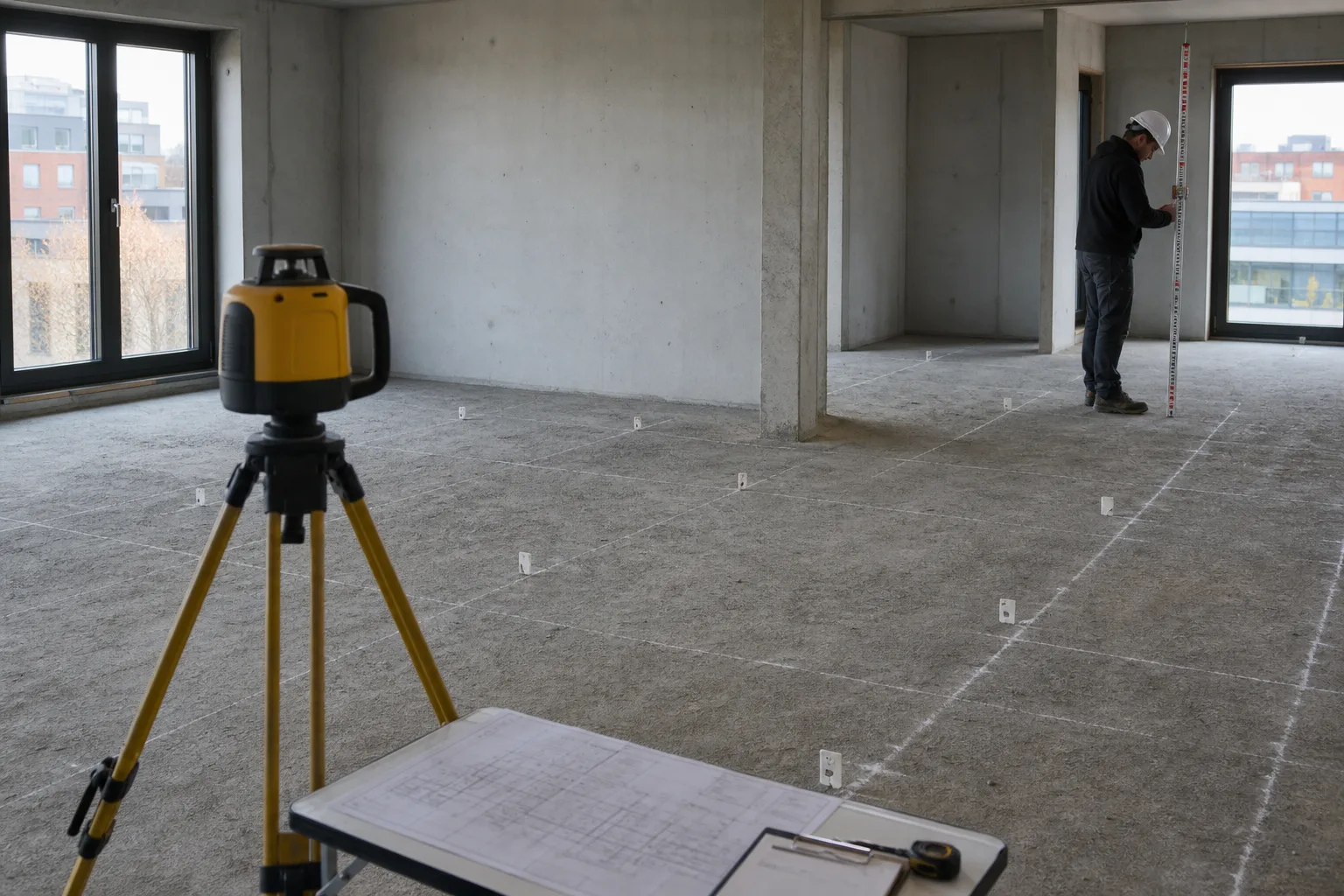

- Нанесите единый горизонт лазером и измерьте расстояния до плиты в сетке точек.
- Отметьте самую высокую точку основания и все критичные зоны у дверей и коммуникаций.
- Составьте ведомость чистовых покрытий с полной толщиной каждого пирога.
- Назначьте отметки верха стяжки по помещениям и проверьте минимальную толщину системы.
- Посчитайте объём по фактической средней толщине, добавив обоснованный технологический запас.
Расчёт по одной средней цифре часто ошибается на плитах с локальными буграми. Полезнее разбить комнаты на участки и посчитать объём по сетке измерений. Для тяжёлых конструкций и слабых перекрытий требуется оценка допустимой нагрузки специалистом: добавление нескольких сантиметров раствора заметно меняет массу пола.
4. Подготовьте основание и контрольные точки
До устройства связанной стяжки удаляют мусор, пыль, масло, краску и слабые слои. Трещины обследуют, а не просто замазывают сверху. Примыкания, вводы труб и отверстия герметизируют по проекту. Грунтовка или контактный слой должны подходить основанию и раствору; произвольное смешивание материалов разных систем может ухудшить сцепление.
Что сфотографировать до закрытия
- Общий вид очищенного основания и крупные планы отремонтированных дефектов.
- Ленты по периметру, разделительный слой и нахлёсты до заливки.
- Расположение труб и кабелей с привязками к двум стенам.
- Деформационные швы, границы контуров и участки разных конструкций пола.
- Отметки уровня и контрольную рейку или рулетку в кадре.
При укладке раствор распределяют без длительных разрывов внутри согласованного участка, уплотняют и выводят в отметку. Рабочие швы нельзя оставлять там, где удобно закончилась смена, если это противоречит схеме. Маяки и временные элементы удаляют или оставляют только в соответствии с технологией выбранной системы.

5. Разделяйте набор прочности и высыхание

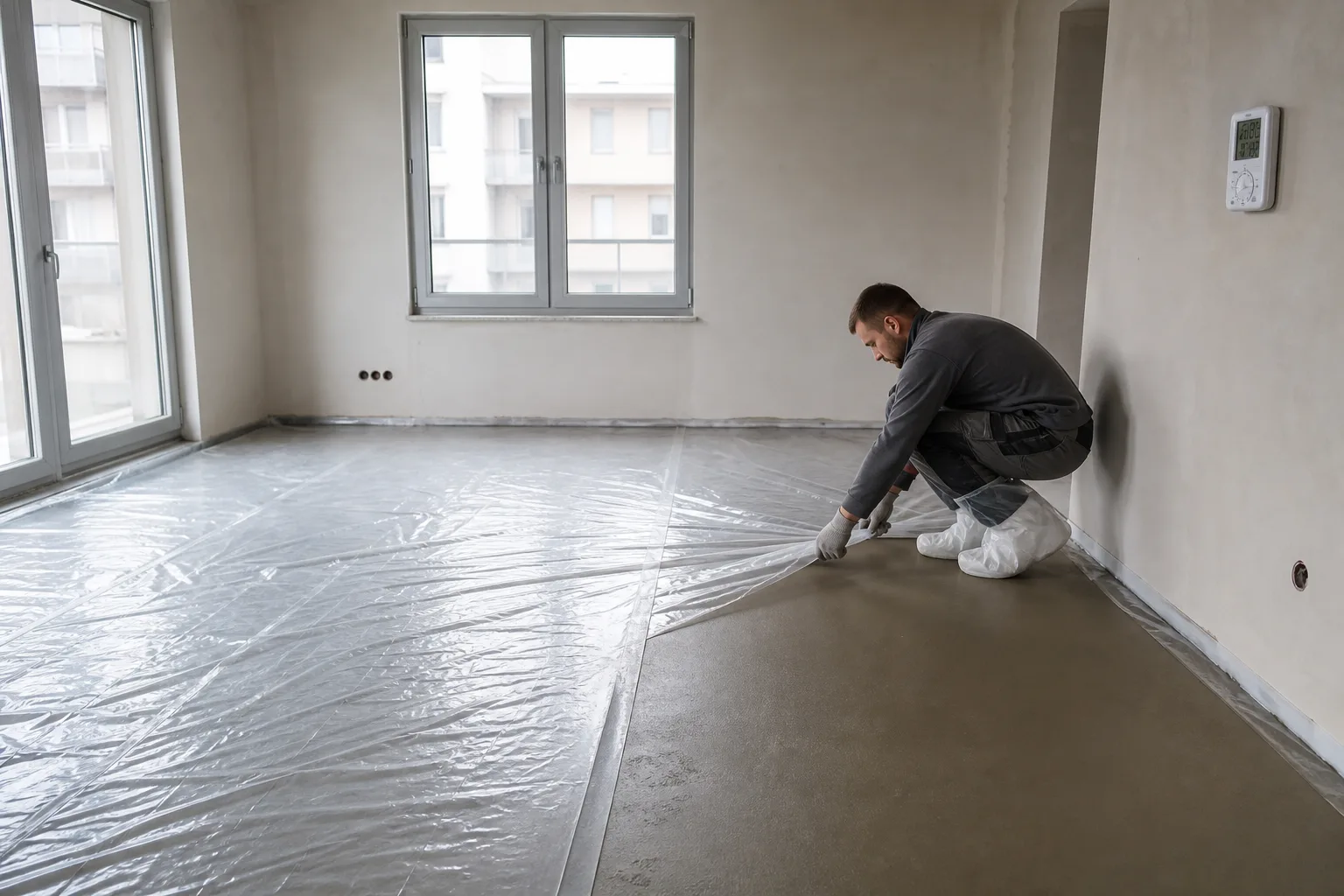

Цементному материалу нужна влага для твердения, поэтому сквозняк, солнце и интенсивный обогрев в первые дни вредны. Поверхность защищают от слишком быстрого испарения тем способом и на тот срок, которые указаны производителем смеси. Ходить по полу можно только после разрешённого срока, не создавая ранних точечных нагрузок.

После набора начальной прочности основание продолжает отдавать влагу. Календарное правило не заменяет измерение: скорость зависит от толщины, температуры, влажности воздуха и вентиляции. Перед паркетом, ламинатом, винилом и другими чувствительными покрытиями остаточную влажность проверяют методом, предусмотренным производителем покрытия и клея.
| Этап | Что можно проверить | Чего не делать |
|---|---|---|
| Первые сутки | Защиту поверхности, отсутствие сквозняка, сохранность швов | Сушить тепловой пушкой и открывать окна настежь |
| Начальный набор прочности | Равномерность цвета, ранние трещины, состояние кромок | Складировать паллеты и материалы точечно |
| Перед отделкой | Геометрию, прочность и остаточную влажность | Оценивать готовность только по сухому цвету поверхности |
6. Принимайте стяжку измерениями, а не взглядом от двери

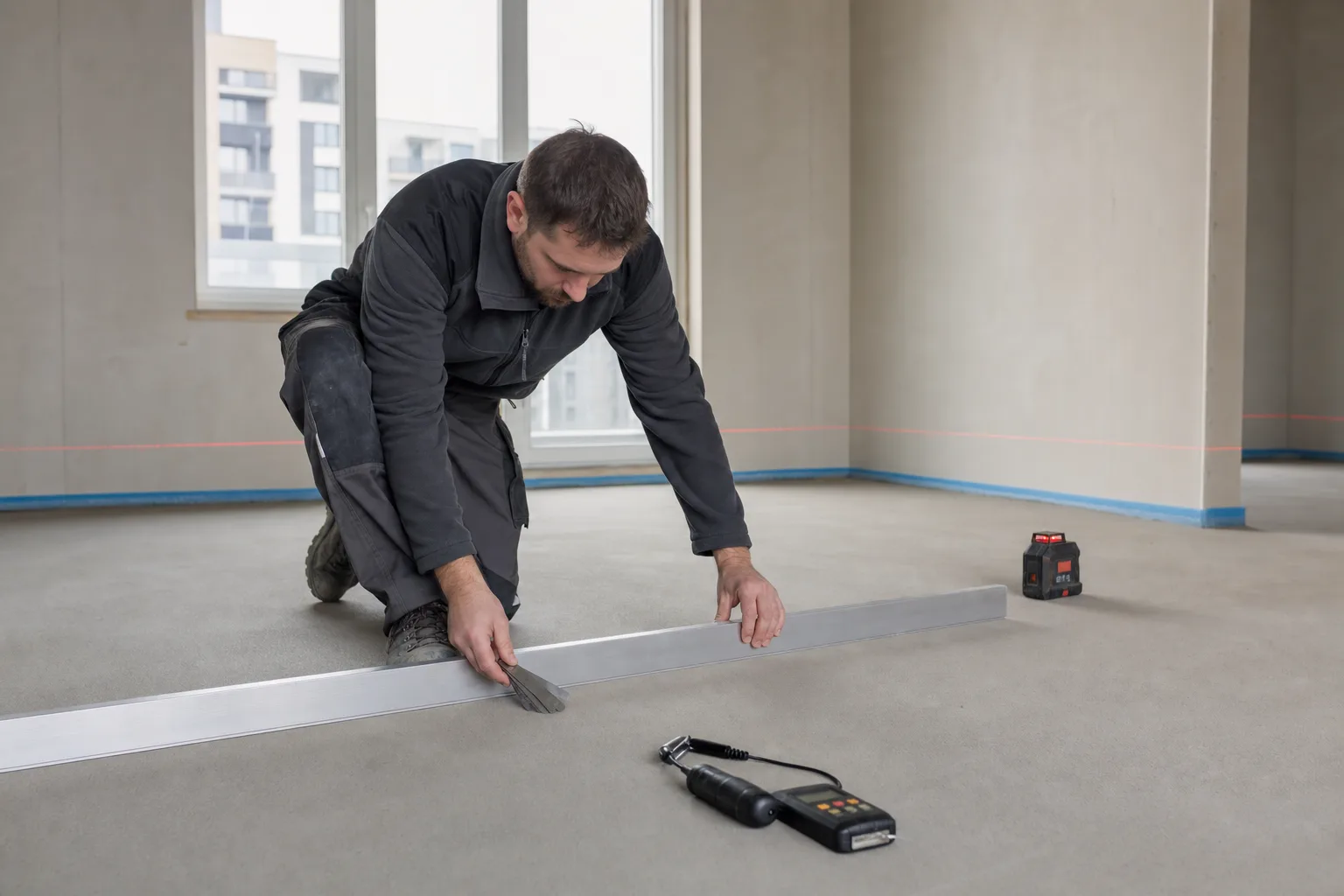

Приёмку проводят после достижения срока, позволяющего безопасно нагружать поверхность. Освободите пол от мусора, возьмите правило или рейку, лазерный уровень, рулетку и фонарь. Метод измерения и допуски заранее закрепите в договоре со ссылкой на проект, применимые нормы и требования будущего покрытия.

- Сверьте высотные отметки в комнатах, дверных проёмах и на границах разных покрытий.
- Проверьте просвет под контрольной рейкой в нескольких направлениях и зафиксируйте точки.
- Осмотрите трещины, кромки, швы, примыкания к стенам, колоннам и трубам.
- Простучите подозрительные зоны и отметьте участки с изменением звука для обследования.
- Проверьте прочность согласованным методом и получите протокол измерения влажности.
- Сопоставьте фактические швы и коммуникации с исполнительной схемой.
Единичная усадочная нитевидная трещина и сеть раскрытых трещин требуют разной реакции. Не соглашайтесь на универсальный ответ «под плиткой не видно». Причину дефекта и способ ремонта должен определить специалист с учётом конструкции, ширины раскрытия, динамики и типа покрытия.
7. Закройте типовые ошибки документами
| Риск | Как предупредить | Что принять |
|---|---|---|
| Неучтённый перепад основания | Лазерная карта высот до сметы | Ведомость отметок и фактический объём |
| Слишком много воды | Контроль рецептуры и партии смеси | Фото замеса, накладные, запись состава |
| Жёсткие мостики у стен | Осмотр кромочной ленты до заливки | Фото непрерывного разделения по периметру |
| Ранняя укладка покрытия | План сушки и проветривания | Протокол остаточной влажности |
| Повреждение скрытых трасс | Исполнительная съёмка с привязками | Схема коммуникаций и фотоархив |
В акте укажите технологию пола, смесь и номер партии, диапазон толщин, армирование, даты устройства, условия ухода, расположение швов и результат измерений. Такой документ полезнее формулировки «стяжка выполнена полностью»: он объясняет, что именно скрыто под покрытием и на каких данных основана приёмка.
Руководство помогает планировать и контролировать работы, но не заменяет обследование объекта, проект и квалификацию исполнителя. Требования производителей выбранных материалов имеют приоритет перед общими советами.
