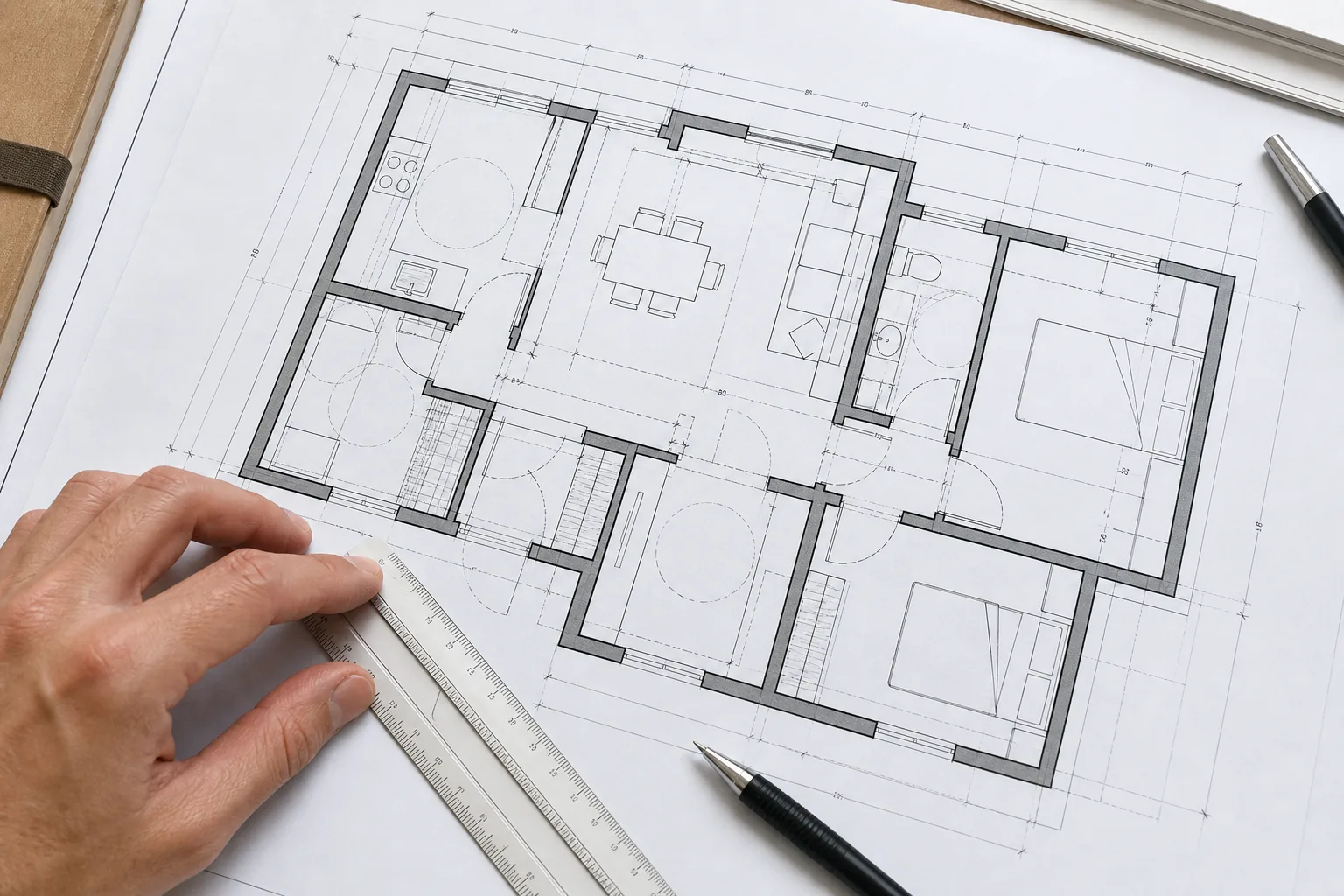

- Начинайте с точного обмерного плана и ограничений здания, а не с понравившейся картинки.
- Проверяйте сценарии: вход, готовка, сон, работа, уборка, гости и сезонное хранение.
- Рисуйте мебель в реальных размерах вместе с зонами открывания и обслуживания.
- Согласуйте планировку с электрикой, сантехникой, светом и вентиляцией до начала черновых работ.
- Перенос мокрых зон, газового оборудования и изменение конструкций требуют отдельной правовой и технической проверки.
1. Соберите точную основу и границы допустимого
Обмерный план должен показывать не только длину стен. Зафиксируйте высоты, диагонали, толщину перегородок, выступы, колонны, балки, стояки, вентиляционные каналы, радиаторы, подоконники, положение оконных створок и входной двери. Для старого фонда отдельно проверьте отклонение стен и пола: мебель, построенная по одной цифре из технического плана, может не войти в фактический проём.

| Слой исходных данных | Что отметить | Какую ошибку предотвращает |
|---|---|---|
| Конструкции | Несущие стены, колонны, балки, швы | Опасное или несогласуемое вмешательство |
| Инженерия | Стояки, вентиляция, отопление, ввод электричества | Длинные трассы и конфликт оборудования |
| Окна и двери | Высоты, створки, откосы, радиаторы | Мебель блокирует открывание или тепло |
| Геометрия | Диагонали, кривизна, перепады | Невходящая встроенная мебель |
2. Переведите пожелания в сценарии жизни
Список комнат слишком абстрактен. Опишите, кто и когда пользуется каждой зоной: где оставляют верхнюю одежду и мокрую обувь, как несут продукты на кухню, сколько человек готовят одновременно, где работает ноутбук, где сушится бельё, куда приезжают гости, где хранят чемоданы и пылесос. Сценарий превращается в требования к проходам, свету, розеткам, акустике и хранению.

- Состав семьи сейчас и вероятные изменения на пять–семь лет.
- Режим сна, удалённая работа, учёба и необходимость тихих зон.
- Частота готовки, объём техники и запасов, способ сервировки и уборки.
- Гости, хобби, спорт, домашние животные и доступность для людей с ограниченной мобильностью.
- Полный объём вещей: повседневные, сезонные, хозяйственные и крупногабаритные.
3. Проверьте размеры, проходы и открывание
Все предметы на плане должны иметь реальные габариты выбранной модели или честный резерв. Рядом рисуют не условную стрелку, а полный сектор открывания дверцы, глубину выдвинутого ящика, место человека перед шкафом и доступ для обслуживания техники. Минимально допустимый проход не всегда удобен: учитывайте, будут ли в нём расходиться люди, переносить мебель или открывать соседние фасады.

| Проверка | Что моделировать | Типичный конфликт |
|---|---|---|
| Прихожая | Два человека, обувь, дверцы шкафа | Входная дверь упирается в мебель |
| Кухня | Открытая техника и человек напротив | Посудомойка перекрывает проход |
| Спальня | Подход к кровати и уборка | Тумба мешает дверце шкафа |
| Санузел | Дверь, колени, экран ванны, люк | Оборудование нельзя обслужить |
| Рабочее место | Кресло, проход сзади, блики | Стол блокирует маршрут |
4. Проектируйте хранение по содержимому
Фраза «здесь будет шкаф» не определяет его полезность. Составьте ведомость вещей, сгруппируйте их по частоте использования и задайте внутреннее наполнение. Для встроенной мебели зарезервируйте технологические зазоры, толщину фасадов, цоколь, петли, вентиляцию техники и доступ к розеткам. Глубокая ниша без продуманного доступа иногда хранит меньше, чем неглубокий шкаф с выдвижными элементами.

- Запишите категории вещей и примерный объём каждой.
- Разместите часто используемое в зоне удобного доступа.
- Зарезервируйте отдельные места для уборки, белья, инструментов и сезонных вещей.
- Проверьте открывание фасадов и выдвижение ящиков при расставленной мебели.
- Оставьте возможность разобрать или обслужить скрытое оборудование.
5. Наложите на план электрику, воду, свет и вентиляцию
После утверждения мебели сделайте совмещённую проверку инженерных планов. Розетки должны оставаться доступными, выключатели — не попадать за двери и шкафы, выводы воды — совпадать с реальными моделями приборов, а вентиляционные решётки — не перекрываться потолком или мебелью. Продумайте, как пройдут трубы и воздуховоды и останется ли место для нужных уклонов и обслуживания.

6. Проведите финальную проверку до стройки
- Все стены и проёмы имеют размеры и однозначную привязку.
- Мебель соответствует реальным моделям или заложенному диапазону.
- Открытые двери, ящики и техника не перекрывают обязательные маршруты.
- Для каждого человека есть место сна, работы, хранения и личных вещей.
- Инженерные планы согласованы с мебелью, потолком и отделочными узлами.
- Скрытые краны, фильтры, сифоны, блоки и соединения доступны для обслуживания.
- Изменения, требующие проекта или согласования, проверены до демонтажа.
- На стройке используется одна актуальная версия планов с датой.
Полезно распечатать план в масштабе и пройти квартиру от входа до сна, проговаривая действия. Второй проход посвятите уборке и ремонту: как вынуть фильтр, перекрыть воду, заменить технику, снять фасад, донести крупный предмет. Если действие нельзя выполнить на бумаге, после отделки оно не станет проще.
Руководство помогает планировать и контролировать работы, но не заменяет обследование объекта, проект и квалификацию исполнителя. Требования производителей выбранных материалов имеют приоритет перед общими советами.
