- Полезный проект начинается с обмеров, технического задания и ограничений объекта.
- Визуализация показывает замысел, но строят по размерам, узлам, ведомостям и актуальным планам.
- Мебель, свет, электрика, сантехника и потолки проверяются совместным наложением.
- Спецификации должны содержать измеримые параметры, количество, запас и допустимые замены.
- До старта ремонта проект проверяют на реализуемость, бюджет, сроки поставки и версии документов.
1. Зафиксируйте задачу до поиска стилистики
Техническое задание описывает жильцов, образ жизни, состав помещений, хранение, технику, световые сценарии, ограничения бюджета и сроки. Полезно разделить требования на обязательные, желательные и исключённые. Фраза «современный светлый интерьер» не заменяет данных о количестве вещей, режиме работы, привычках готовки и необходимости тишины.

- Фактические обмеры и сведения о конструкциях и инженерных системах.
- Состав семьи, режимы дня, работа, гости, хобби и доступность.
- Перечень сохраняемой мебели, техники и значимых предметов.
- Бюджет по крупным разделам и резерв на уточнения.
- Желаемая дата переезда и ограничения по срокам поставки.
- Порядок согласования решений и ответственные с обеих сторон.
2. Утвердите планировку раньше цвета стен
Планировочные варианты сравнивают по одинаковым критериям: законность, проходы, хранение, приватность, естественный свет, инженерная реализуемость и стоимость. Финальный план содержит реальные габариты мебели и оборудования. После него выпускают планы демонтажа и монтажа, экспликацию помещений и необходимые разрезы.

3. Соберите рабочие планы в один непротиворечивый комплект

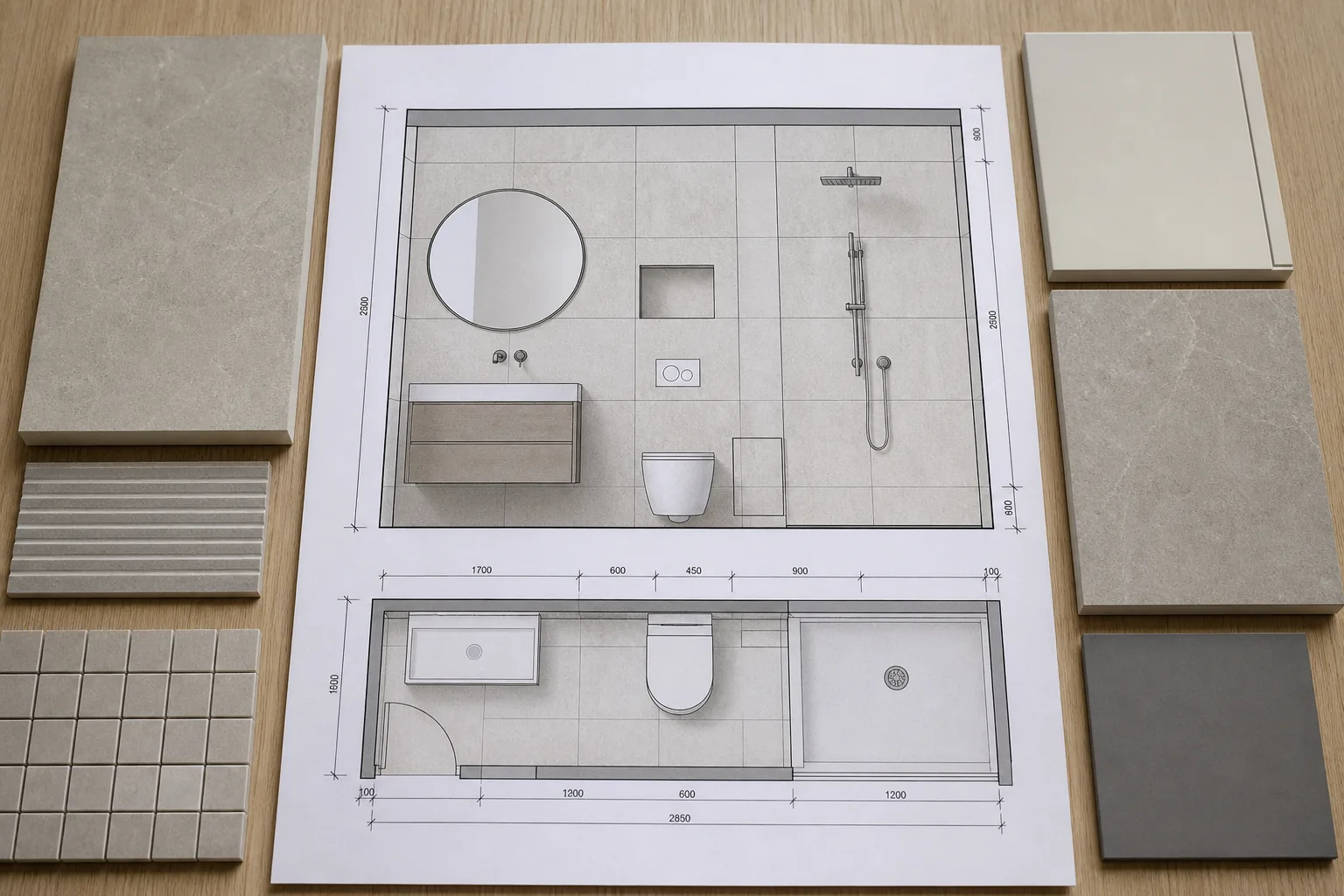

Типовой комплект включает обмерный план, демонтаж и монтаж, мебель, полы, потолки, свет, выключатели, розетки, сантехнические выводы, отделку стен, дверные проёмы, развёртки сложных помещений и узлы. Состав зависит от объекта: чем больше встроенных решений, перепадов, ниш и нестандартных сопряжений, тем больше разрезов требуется.

| Лист | Ключевые данные | С чем сверить |
|---|---|---|
| Монтаж перегородок | Оси, размеры, проёмы, материалы | Мебель, двери, потолок |
| Розетки и выводы | Высоты, привязки, назначение | Техника и фасады |
| Освещение | Группы, управление, сценарии | Потолок и мебель |
| Сантехника | Модели, оси, высоты, доступ | Развёртки и плитка |
| Отделка | Границы и коды материалов | Спецификация и узлы |
У каждого листа должны быть номер, дата или версия. После изменения планировки проверяют все зависимые листы: перенос перегородки может затронуть потолок, свет, розетки, плинтус, мебель и количество материалов.
4. Сделайте спецификации пригодными для закупки и замены
Для материала указывают производителя, коллекцию, артикул, размер, цвет, единицу измерения, расчётное количество, запас и помещение. Для оборудования — модель, габариты, мощность, способ подключения и монтажные принадлежности. Если позиция ещё не выбрана, задают диапазон параметров, который не сломает проект.

- Проверяйте актуальность артикула и доступность нужного количества одной партии.
- Считайте запас по геометрии раскладки, а не одинаковым процентом для всего.
- Фиксируйте допустимые аналоги по размеру, оттенку, классу и способу монтажа.
- Не заказывайте встроенные изделия только по визуализации — нужен обмер после готовности оснований.
5. Свяжите проект с бюджетом, сроками и авторским контролем

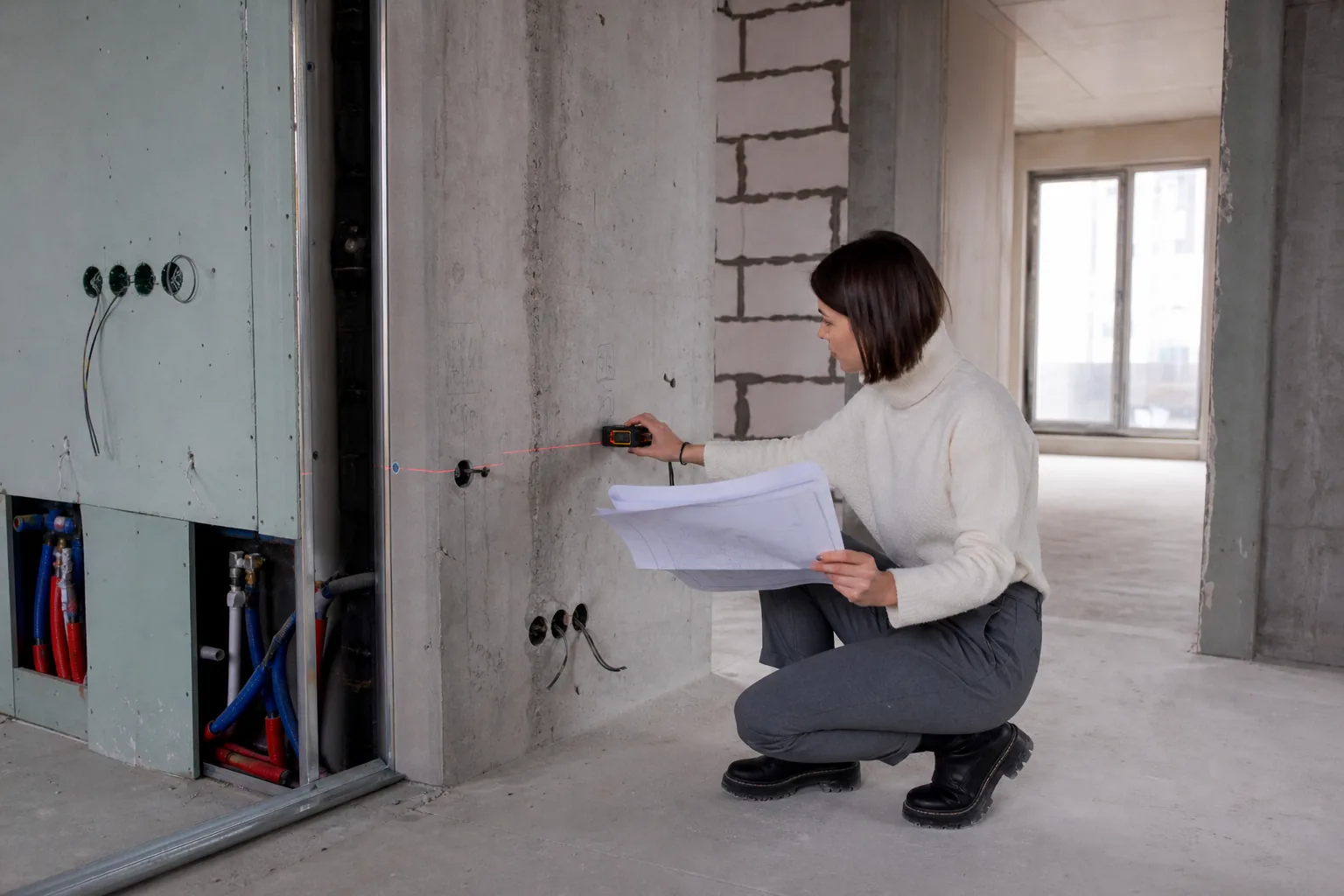

Предварительную стоимость проверяют после планировки и ещё раз после спецификаций. Отдельно считают работы, черновые и чистовые материалы, мебель, свет, технику, логистику и резерв. Длинные сроки поставки вносят в календарь. Авторский контроль помогает разъяснять проект и согласовывать замены, но не подменяет технический надзор и ответственность исполнителей за качество.

6. Проверьте проект перед передачей строителям
- Сверьте площади, размеры и обозначения помещений на всех листах.
- Наложите мебель, двери, электрику, свет, потолки и сантехнику.
- Проверьте каждый встроенный узел разрезом и доступом для обслуживания.
- Убедитесь, что спецификации соответствуют чертежам и выбранным моделям.
- Сопоставьте итоговую комплектацию с бюджетом и графиком поставок.
- Удалите устаревшие версии из рабочей папки и выдайте один комплект «в работу».
- Составьте список решений, которые уточняются после фактических обмеров на объекте.
Руководство помогает планировать и контролировать работы, но не заменяет обследование объекта, проект и квалификацию исполнителя. Требования производителей выбранных материалов имеют приоритет перед общими советами.
