Черновая отделка квартиры: состав работ, правильная последовательность и приёмка

Черновая отделка формирует геометрию и скрытую инженерную основу квартиры. После неё дефекты становятся дорогими: кабели и трубы закрыты, размеры проёмов зафиксированы, а чистовые материалы зависят от ровности и влажности оснований. Поэтому этап планируют как систему контрольных точек, а не как один пункт сметы.

Главное за минуту
  • Состав черновой отделки задаётся проектом и договором — универсального набора нет.
  • Перегородки и инженерные трассы согласуют с мебелью, дверями, потолками и отделкой.
  • Каждый скрываемый слой принимают до следующего: исправить после закрытия намного дороже.
  • Штукатурка и стяжка должны соответствовать требованиям будущих покрытий, а не абстрактной «идеальной ровности».
  • Финальный результат — готовые основания плюс исполнительные схемы, фото и протоколы.

1. Зафиксируйте, что именно считается черновой отделкой

В одном договоре черновой этап заканчивается штукатуркой, в другом включает шпаклёвку, стяжку, гидроизоляцию и всю инженерию. Разбейте смету по измеримым работам и результатам. Для каждой позиции укажите подготовку, материал, единицу объёма, требования к основанию, допустимое отклонение, способ приёмки и то, что оплачивается отдельно.

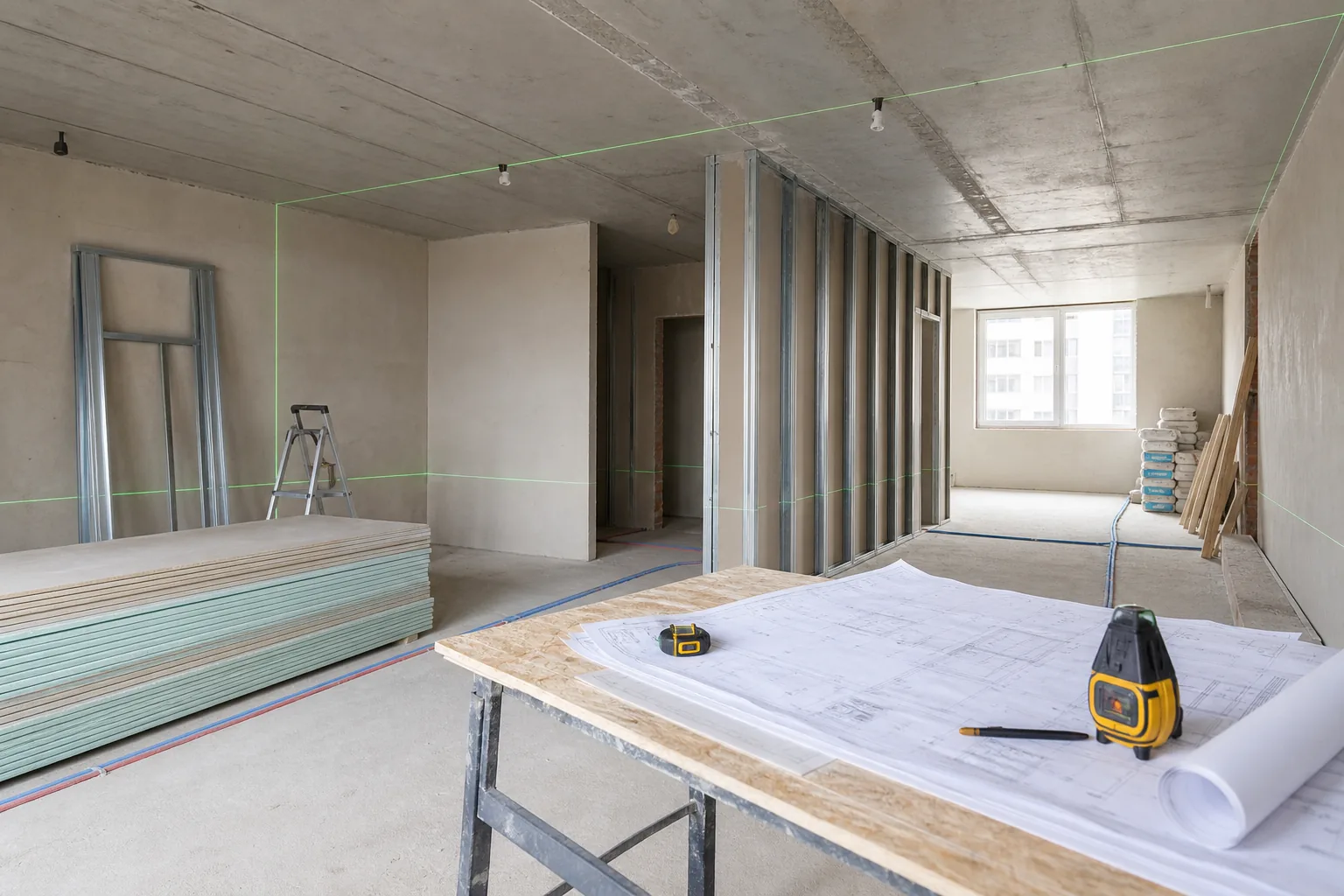

Организованный объект черновой отделки с планами, разметкой и подготовленными основаниями
Техническая визуализация: черновой этап управляется актуальными планами, разметкой и поэтапной фиксацией результата.
РазделВозможный результатЧто уточнить в договоре
ПерегородкиГотовые проёмы и усиленияМатериал, геометрия, закладные
ИнженерияРазведённые и испытанные системыПроект, марки, протоколы
ШтукатуркаОснование под заданную отделкуМаяки, углы, класс качества
ПолСтяжка нужной отметкиСистема, толщина, уход, влажность
Влажные зоныПодготовка и гидроизоляцияСовместимая система и узлы

2. Постройте последовательность по зависимостям, а не по привычке бригады

Общий маршрут начинается с обмеров, проекта, демонтажа и конструктивных работ. Затем формируют перегородки и крупные проёмы, прокладывают инженерные системы, принимают скрытые работы, закрывают штробы и выравнивают поверхности. Точная очередность штукатурки, электрики, сантехники, потолочных трасс и стяжки зависит от проекта и технологии, поэтому её фиксируют календарём с условиями готовности каждого этапа.

Совещание мастеров по последовательности перегородок, электрики, сантехники и штукатурки
Техническая визуализация: смежники заранее согласуют пересечения трасс, толщины слоёв и момент закрытия работ.
  1. Зафиксировать исходное состояние, ограничения и актуальную версию проекта.
  2. Выполнить демонтаж и конструктивные изменения по разрешённым решениям.
  3. Разметить перегородки, мебель, оборудование и чистовые отметки.
  4. Смонтировать и испытать скрытые инженерные системы.
  5. Принять и сфотографировать каждый слой до закрытия.
  6. Подготовить стены, полы и влажные зоны под выбранную отделку.
  7. Проверить геометрию, прочность и влажность перед чистовыми работами.

3. Согласуйте все скрытые системы на одном плане

Электрика, вода, канализация, отопление, вентиляция, кондиционирование и слаботочные сети могут претендовать на одно пространство. Совмещённый план показывает пересечения, высоты, отверстия, ниши и сервисные зоны. Особое внимание уделяют местам, где коммуникации проходят через гидроизоляцию, стяжку, дверной проём или мебельный крепёж.

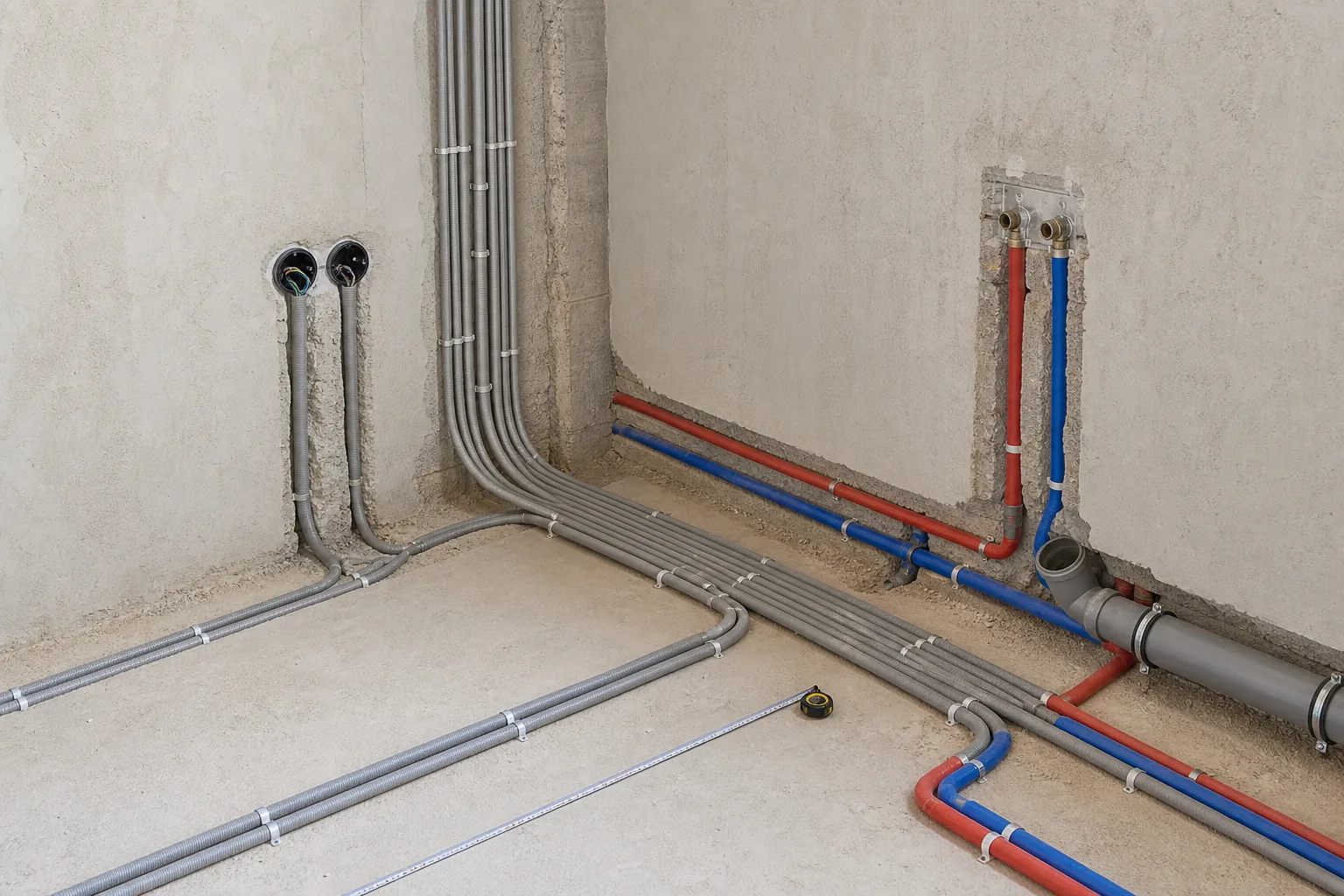

Открытые электрические и сантехнические трассы квартиры до штукатурки и стяжки
Техническая визуализация: коммуникации проверяют и фотографируют до закрытия, сохраняя привязки к углам и проёмам.

4. Готовьте основания под конкретные чистовые материалы

Требования к стене под крупноформатную плитку, покраску, обои и встроенную мебель различаются. До штукатурки определите финишные покрытия, линии примыкания и места строгих углов. Аналогично пол проектируют по толщине покрытия, клея, подложки и допустимой влажности. Перепад между помещениями должен быть рассчитан заранее, а не исправляться порожком.

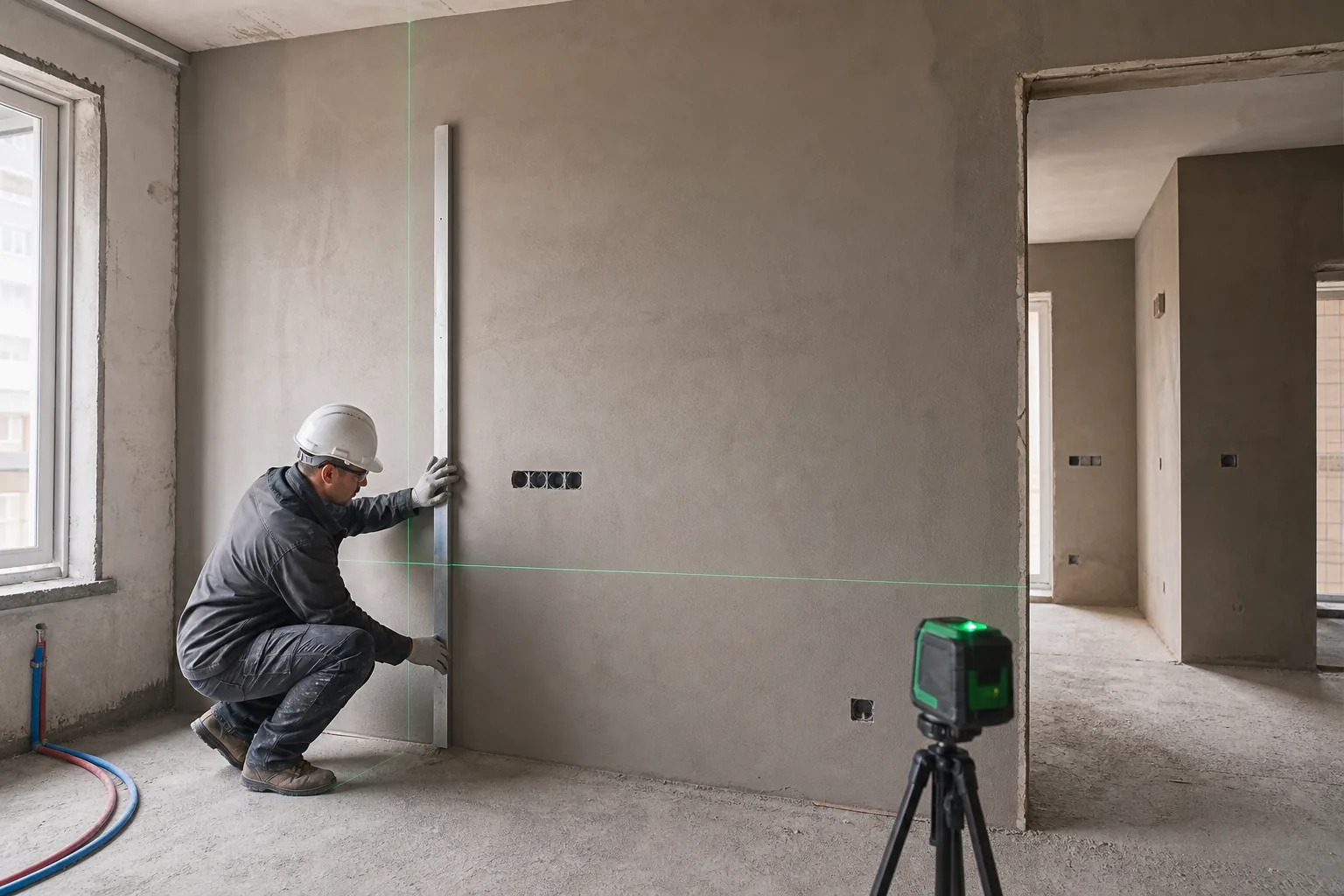

Проверка плоскости и вертикальности штукатурки двухметровым правилом и лазером
Техническая визуализация: плоскость и углы проверяют в местах мебели, дверей, плитки и других требовательных примыканий.

После устройства стяжки соблюдают технологический уход и режим сушки. Срок, когда по полу можно ходить, не означает готовность к деревянному, виниловому или иному чувствительному покрытию. Остаточную влажность оценивают подходящим методом и сопоставляют с требованиями производителя покрытия.

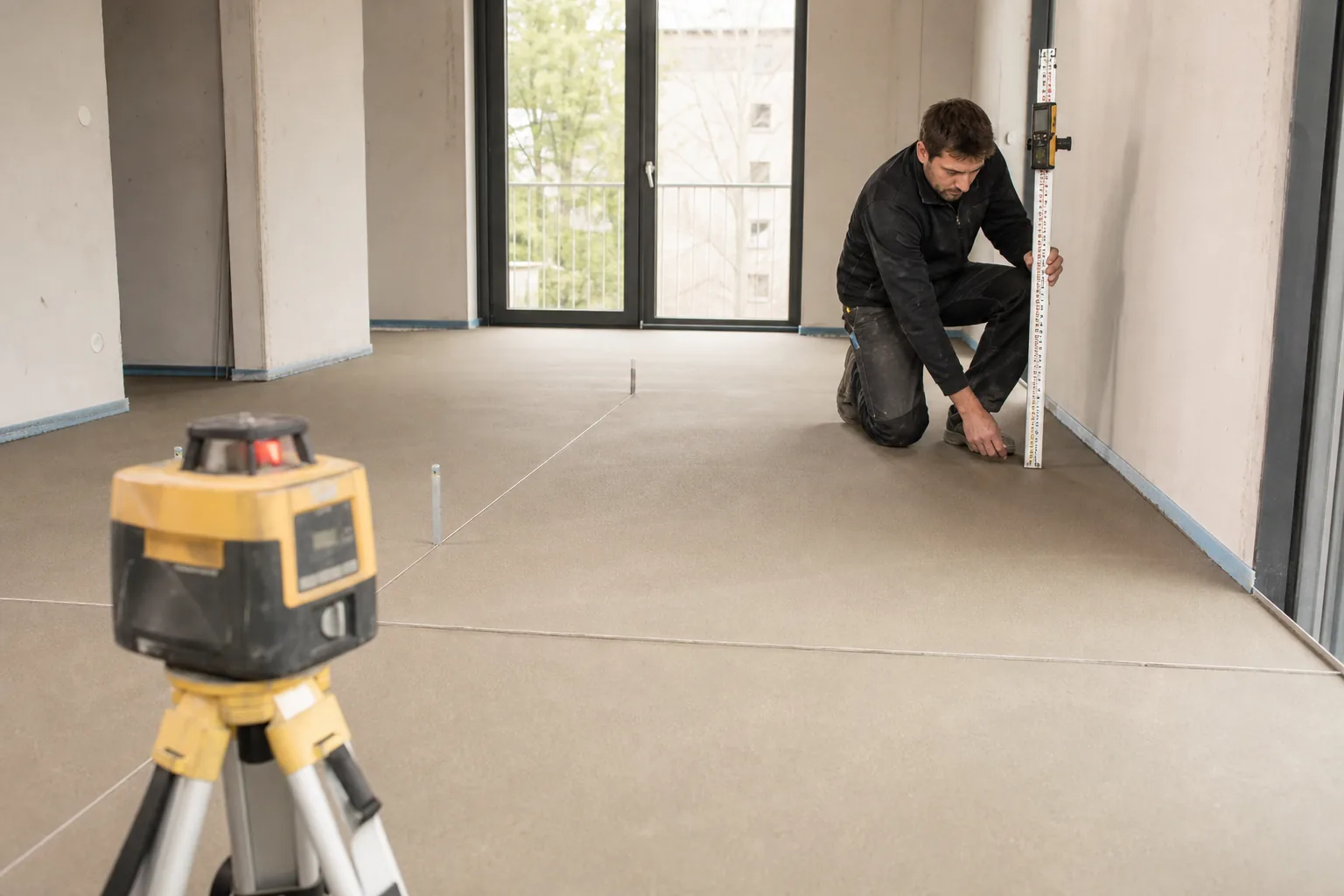

Проверка отметок и ровности готовой стяжки пола лазерным уровнем
Техническая визуализация: после набора прочности сверяют отметки, плоскость, трещины, примыкания и готовность под покрытие.

5. Введите контрольные точки до закрытия и оплаты

Контрольная точкаЧто проверяютЧто сохраняют
ПерегородкиОси, проёмы, вертикаль, усиленияОбмер и фото
ИнженерияСоответствие плану, крепления, доступФото и схемы
ИспытанияРезультаты по проектуПротокол или акт
ГидроизоляцияНепрерывность и примыканияФото слоя
ОснованияГеометрия, прочность, влажностьКарту измерений

Оплата привязывается к принятому результату, а не только к факту выхода бригады. Замечание описывают измеримо, указывают срок исправления и проверяют повторно. Изменение проекта оформляют до выполнения: устное согласие в мессенджере без обновления планов быстро создаёт разные версии реальности.

6. Завершите этап техническим паспортом, а не уборкой

  • Геометрия стен, проёмов и пола соответствует требованиям следующего этапа.
  • Слабые участки, активные трещины, протечки и причины влажности устранены.
  • Скрытые системы испытаны и имеют исполнительные схемы.
  • Фотоархив разбит по помещениям, стенам и видам коммуникаций.
  • Доступ к арматуре, фильтрам, ревизиям и соединениям сохранён.
  • Указаны даты устройства мокрых слоёв и результаты проверки влажности.
  • Переданы остатки материалов, маркировка партий, инструкции и журнал изменений.
Об ограничениях материала

Руководство помогает планировать и контролировать работы, но не заменяет обследование объекта, проект и квалификацию исполнителя. Требования производителей выбранных материалов имеют приоритет перед общими советами.
